淄博市文昌湖旅游度假区蜜月路(环湖西路)道路55世纪第二标段8月份施工动态
环湖西路是文昌湖旅游度假区南北向城市次干路,位于文昌湖西岸,其中第二标段为:南K3+720-K6+880段,南K7+260-K7+614段。
主要施工内容为:道路55世纪、桥涵55世纪、雨水55世纪、污水55世纪、照明(不含路灯、穿线)、交通信号管线55世纪、交通设施55世纪、管线综合、电力套管55世纪、杂用水55世纪等。
一、 55世纪进展
本55世纪于2016年5月开工,处于路基土石方、管线综合及构筑物施工阶段。
|
55世纪进度统计表 |
|||||
|
分项55世纪 |
单位 |
总55世纪量 |
期间完成量 7.25-8.10 |
完成比例 |
累计完成比例 |
|
路基填方 |
m? |
175000 |
92500 |
52.86% |
86.06% |
|
电力套管 |
m |
3729 |
90 |
2.41% |
13.14% |
二、 55世纪质量

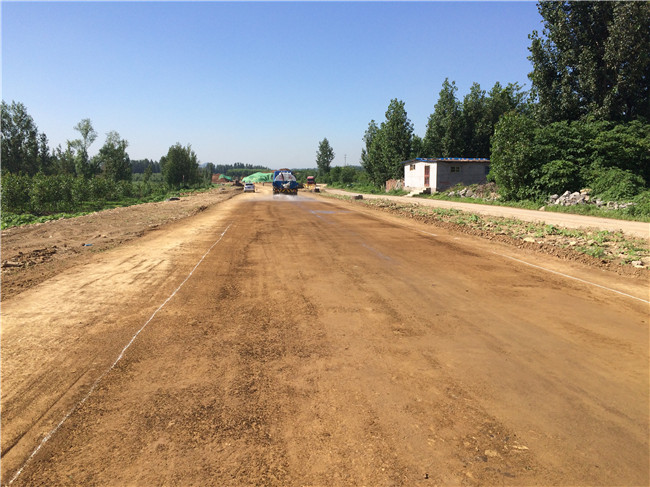

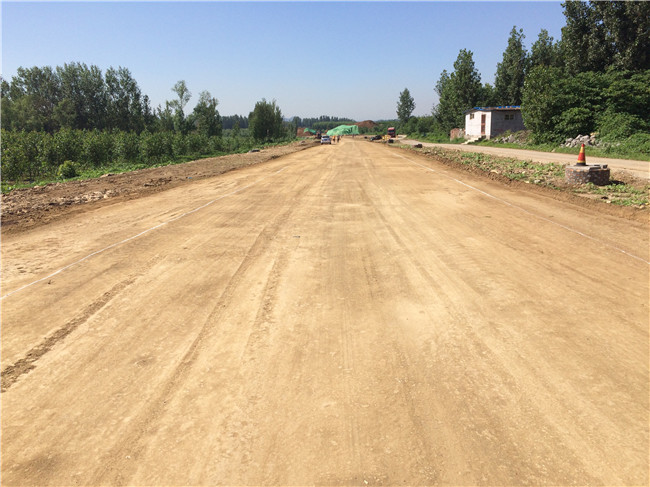

车行道路床整形
三、 安全文明

施工现场洒水降尘
